Dacă sunt identificate şi dacă avem strategii pentru ele, atunci şansele de succes ale activităţii noastre şi într-un final ale proiectelor noastre, cresc substanţial.

Pe scurt, Managementul Riscului înseamnă:

1. Identificarea Riscului
2. Evaluarea Probabilităţii de producere
3. Evaluarea Impactului în urma producerii
4. Ierarhizarea (Probabilitate x Impact)
5. Strategii pe baza ierarhizării (Evitarea Riscului, Reducerea Riscului, Transferul                                                               Riscului, Planul de rezervă, Acceptarea Riscului)

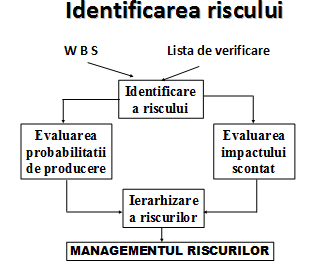

                         Risk Management Identificare

Aşa se face pe scurt Analiza Calitativă a Riscului. În urma acestei analize se poate trece la cea
Cantitativă, pe care am discutat-o într-un capitol anterior, atunci când am vorbit despre arborii
decizionali.

Şi acum să vedem ce reprezintă aceşti paşi şi de ce este importantă ordinea lor.
Identificarea Riscurilor se face cu ajutorul listei de activităţi, care în proiecte rezultă din documentul
fundamental, denumit WBS (work breakdown structure).

Riscurile ”Cunoscute” sunt acelea care au putut fi identificate, iar “Necunoscute” sunt acelea care
nu au putut fi identificate şi care vor avea alocate ”rezerve de management”.
Încadrarea în aceste rezerve este responsabilitatea managerului de proiect şi este negociată cu sponsorul.

Lista de verificare


Atunci când activitatea, sau proiectul pe care îl desfăşurăm nu este complet nou, cu alte cuvinte dacă avem ceva experienţă, este bine să ne folosim de Lista de Verificare (checklist).

O altă metodă de Identificare a Riscurilor este cea de Brainstorming. Un grup format din persoanele implicate în proiect este reunit într-un birou, într-un interval de timp stabilit anterior şi discută cu privire la ce ar putea merge rău, sau ce oportunităţi ar putea să apară.

Evaluarea probabilităţii de producere a riscului se face pe scale stabilite, cele mai cunoscute fiind
„mic, mijlociu, mare” sau de la 1 la 5. La această evaluare este indicat să participe toate persoanele
implicate în proiect. Pe aceeaşi scală se apreciază şi impactul fiecărui risc asupra proiectului.

În practică se face un tabel cu riscuri, iar în coloana care succede impactul şi probabilitatea se trece
produsul dintre cele două, care va determina rangul fiecărui risc.

În esenţă, această ierarhizare reprezintă „Calitatea” riscului, pentru că dă posibilitatea managerului
să se aplece în mod eficace (diferit de eficient) asupra celor mai importante riscuri.

Cele 5 strategii cunoscute faţă de risc sunt:

1. Evitarea. De multe ori evitarea înseamnă schimbarea planului, pentru a elimina
complet ameninţarea. Cea mai radicală strategie de evitare este închiderea completă a
proiectului. Anumite riscuri, îndeosebi cele care apar la începutul proiectului, pot fi evitate
prin clarificarea cerinţelor şi îmbunătăţirea comunicării.

2. Transfer. Cel mai cunoscut transfer de risc este încheierea unei asigurări. În
schimbul unui sume de bani, riscul este tranferat unei alte părţi. Tot aici se regăsesc şi
garanţiile de participare sau de bună execuţie, mentenanţa, etc. Transferul se poate face şi
prin înăsprirea contractelor, prin specificarea clară a obligaţiilor şi a responsabilităţilor
părţilor, cu penalizări acoperitoare în cazul abaterilor. De exemplu, un contract de
rambursare de costuri poate transfera riscul de cost către cumpărător, în timp ce un contract
cu preţ fix poate transfera riscul către vânzător.

3. Reducere. Este o strategie de răspuns la risc prin care se acționează, pentru a reduce probabilitatea de apariție sau de impact a unui risc. Aceasta implică o reducere a
probabilității și / sau impactul unui risc în limita pragului acceptabil. Luarea de măsuri mai
devreme, pentru a reduce probabilitatea și / sau impactul unui risc care apare, este de multe
ori mai eficientă decât încercarea de a repara prejudiciul după ce a avut loc riscul.
Simplificarea proceselor, efectuarea mai multor teste, sau alegerea unui furnizor mai stabil
sunt exemple de acțiuni de atenuare.

4. Planul de rezervă. Cunosut şi sub numele de ”Plan B”, înseamnă schimbarea
cursului planificat al activităţilor cu un alt plan, în cazul producerii riscului. Presupune o
elaborare meticuloasă şi cel mai important, stabilirea clară a evenimentului declanşator
pentru aplicarea planului, denumit şi „trigger”. Se întocmeşte pentru activităţile de pe
drumul critic.

5. Acceptare. Această strategie se adoptă în cazul în care nu este posibilă sau nu este ”cost –
effective” acţiunea de răspuns. Se foloseşte atunci când impactul şi probabilitatea sunt mici.
Nu se elimină din listă, ci se monitorizează. În practică, pentru aceste riscuri sunt alocate
resurse, pentru a se putea aplica soluţii de diminuare în cazul producerii. Acest tip de
activităţi neplanificate sunt cunoscute sub denumirea de ”workarounds”.

În articolul următor vom discuta şi despre riscurile pozitive despre care am menţionat în
primele rânduri.

Managementul Riscurilor este una dintre cele 10 arii de cunoaştere din Managementul Proiectelor.
Acest articol prezintă doar succint liniile principale ce trebuiesc urmate.



Un articol de Ștefan Bădescu

Știai că poți urma cursul de Microsoft Project 2021 on-line? Te confrunți cu probleme în proiectul tău? Trainerii noștri te vor ajuta și vor lucra alături de tine prin platforma on-line direct pe proiectul tău. On-line vei putea lucra exact ceea ce te interesează, în sesiuni de lucru 1 la 1 cu trainerul, iar programul îl faci tu!

Înscrieri

Best training of the year, Manager de Proiect online PMBOK (Project Management Body of Knowledge), 35 contact hours pentru certificarea internațională PMP (Project Management Professional) de la PMI.org (Project Management Institute U.S.A.) 16, 17, 23, 24 Mai 2024. Închidem grupa la 10 participanţi.
Detalii: Curs Management de Proiect, PMP prep

Online Curs Managementul și Gestiunea Stocurilor 25 - 26 Aprilie 2024.

La Accedio, venim cu exemple concrete, întâlnite în proiecte, în România sau la colegii din Europa. Cursurile se desfășoară natural și încurajăm dialogul constructiv și inovarea în studiile de caz.

Fedback de la cursurile anterioare.

Newsletter

Vei fii la curent cu bunele practici de management şi cu ultimele oferte la cursuri. Ce este Balanced Scorecard, Diagrama Ishikawa, Managementul Timpului, Drumul Critic, Cum planifici cu ajutorul SWOT, SMART, Gantt, Tehnici de Inovare și de Stimulare a Creativității, Managementul Schimbării, Agile Management, etc.

Susținem cauzele sociale. În 2019 am susținut cursuri pentru elevii de gimnaziu din 3 școli cu prilejul evenimentului "Săptămâna Altfel". Citeşte în continuare

Ne vedem pe Facebook

Întâlnește trainerii şi consultanţii Accedio. Vezi impresiile celor care au fost la cursuri. Concursuri constând în locuri la curs. Umrărește promoțiile noastre, dar și locuri gratuite la evenimente, pe rețelele sociale.

Imagini și testimoniale de la cursuri pe Facebook.

Despre Accedio

În cei peste 20 ani decând sc Emcer Consult srl a luat ființă (2002), au urmat cursurile noastre de Management de Proiect (cursuri acreditate ANC), dar și de alte discipline ce au legătură cu proiectele, peste 2500 de participanți. Din 2012, societatea se prezintă sub marca înregistrată Accedio și este foarte cunoscută în mediul de afaceri din România.

Portofoliul nostru de clienți este vast, nu vom îșirui aici toate companiile care ne-au contractat pentru cursul de Management de Proiect, sau pentru alte servicii de consultanță managerială. Portofoliul nostru de clienți este vizibil online aici.

Positive SSL

teambuilding echipa pozitiva

accedio training logo

Cursuri din 2002

Oferim servicii de consultanță în management, training și teambuilding. Încă din 2002 Accedio livrează cursuri open dar este și un partener în managementul schimbării pentru companii de renume cum ar fi: Adobe, Intersnack, Fresh Air, Kirchhoff Automotive, Embarcadero Software, Active Step, EMAG, Vodafone, BCR, Despre...

Termeni si Conditii | Politica Confidentialitate
